装修准备 (1) : 如何选择适合自己的装修方式及乙方
背景:
🏠 越秀老破小自住近 30 年,85㎡建面,套内不到 70㎡,三房两卫旧房翻新。 从 2 月开始正式研究装修,到 4 月最后一天终于签合同。
 这两个月前前后后一共聊了 12 家装修公司,整装、半包、设计工作室基本都看了一遍。 过程中真的非常感谢在各大渠道认识的朋友们,让我少走了很多弯路。
所以也想把自己的经验整理出来,希望大家都能少踩坑~ 如果需要交流的也可以随时私信我,看到就回复😊
主体拆改 (1) : 开工第3天,增项果然来了😂

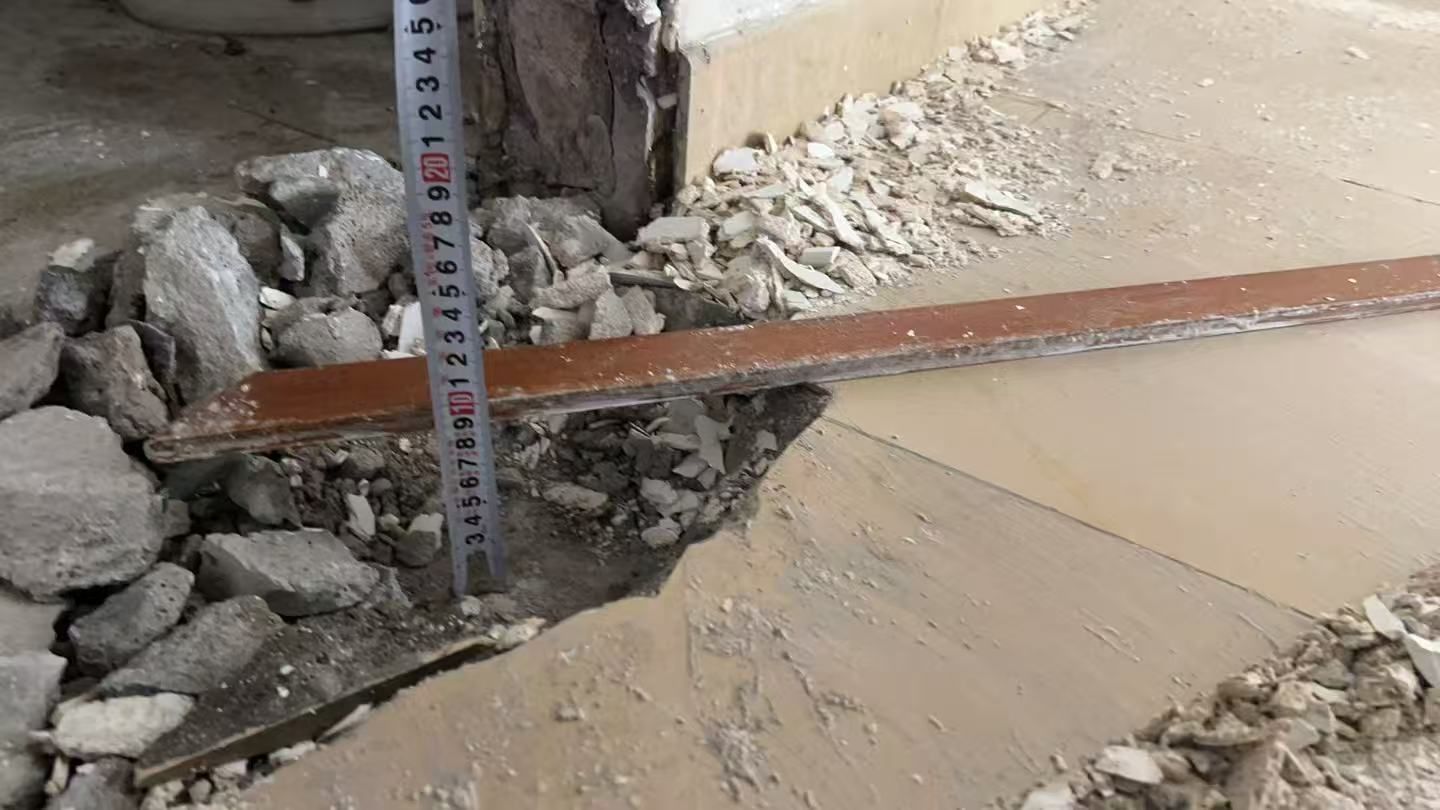

🏠 房子背景可以看我上一篇《跑了12家装修公司,总结了以下十条》。 📅 6月10日正式开工,本以为自己做了两个多月功课,又提前预留了增项预算,心理建设已经做得够充分了。 结果没想到,开工仅3天,增项还是如期而至…… 目前主要有两项👇 🔨 地面加厚 打拆后发现瓷砖下面居然还藏着一层约5cm厚的找平层,加起来接近10cm。 后来分析原因,大概率是房子最初交付时铺的是木地板,中途因为水管漏水泡发,物业统一更换成瓷砖时没有完全拆除原有基层,才留下这个历史遗留问题。 📏 监理温工建议把找平层一起铲掉,层高至少能多出5cm。 毕竟我家原始层高只有2.58m,这5cm还是非常有吸引力的。 不过代价就是后续室内外可能会存在高度差,需要增加门槛石作为过渡。 🔨 墙面空鼓 这个估计很多老房业主都逃不掉。 原本打拆前监理温工敲墙预估空鼓约20㎡,结果机器铲灰后,隐藏空鼓不断暴露出来,重新检测时空鼓率直接飙升📈 监理温工建议全屋重新批荡,保证后续入住体验。 装修公司则给出了相对省钱的方案: ✔ 衣柜背后、不挂重物的位置采用挂网加固 ✔ 明显外露区域重新修复 💰 在保证安全和使用的前提下尽量控制预算。 😂 说实话,这些问题签合同前其实装修公司跟监理都提前提醒过,我自己也预留了增项预算。 但当增项真的发生在开工第3天的时候,还是有点破防…… 🤔 想请教下各位装修过或者正在装修的朋友: 1️⃣ 装修公司提供的空鼓处理方案靠谱吗? 2️⃣ 你们家最大的增项一般出现在什么阶段? 让我提前做做心理建设……😭
主体拆改 (2) : 装修停工两周才懂:砌墙前没定门,真的会返工

开工第 3 天遇到增项后,本来以为后面会顺一点。 结果 6 月 21 日打拆验收完,又停工了将近两周。 一开始我以为只是工期衔接,后来才发现,真正卡住的是:门洞、门型、门垛这些细节没提前想清楚。 第一次装修才知道,砌墙不是“哪里缺墙就砌哪里”。 门怎么开、门洞多宽、门垛留多少,都会影响墙怎么砌。 我一开始只认真确认了厨房门,因为比较在意厨房风水,所以厨房门洞尺寸和款式都提前想过。 但房门和卫生间门,当时没太上心,总觉得后面再定也来得及。 结果打拆后才发现,选择空间很少。 比如卫生间门,现场条件不适合普通平开门;PD 门又担心后期五金容易坏;最后只能考虑幽灵门。 但幽灵门也要继续确认内装还是外装、往哪边开、门套怎么收口、旁边墙体够不够、会不会影响开关和过道动线。 这些问题都会反过来影响砌墙方案。 房门也是一样。 如果房门在过道位置,很多时候还要重新砌门垛。门垛宽度又取决于你选什么门。 过道本来就窄,多几厘米、少几厘米,都会影响后面通行和视觉效果。 还有一个容易忽略的点:砌墙后马上就是批荡,挂网可能又是增项。 很多装修公司的报价里,不一定包含挂网。 但新旧墙交接、不同材料交接,或者抹灰层比较厚的位置,如果不做加强处理,后期墙面容易开裂。 所以砌墙前一定要问清楚: 新旧墙交接处是否挂网 挂网是否包含在报价里 哪些位置需要挂 后期墙面开裂责任怎么界定 这次停工虽然很烦,但也让我明白: 装修里很多“暂停”,不是单纯没人施工,而是前期决策没做细。 给还没开工的朋友一个建议: 打拆前就把全屋门洞尺寸、门型、开启方向、是否需要门垛、是否挂网确认一遍。 不然等到现场再改,真的很容易停工、返工、加钱。 你们砌墙前有提前定好门洞和门型吗? 挂网是装修公司包了,还是后面单独加钱?

水电阶段 (1) : 水电定位别现场想!6步搞定全屋83个电位

装修来到水电阶段,又到了一个非常容易让人头大的环节——水电定位😂

插座装多少?装在哪?哪些地方要留电源?智能家居怎么预留?

一开始我也觉得很复杂,但真正做下来发现,只要提前做好功课,现场定位其实可以很高效👇

1️⃣ 提前看好厨房&大件家电

先确定大家电尺寸和摆放位置,特别是烟灶、洗碗机、消毒柜、冰箱、空调等。

尤其厨房电器比较集中,尺寸、位置一变,水电点位很可能都要跟着调整。

2️⃣ 按生活场景梳理家电 💡

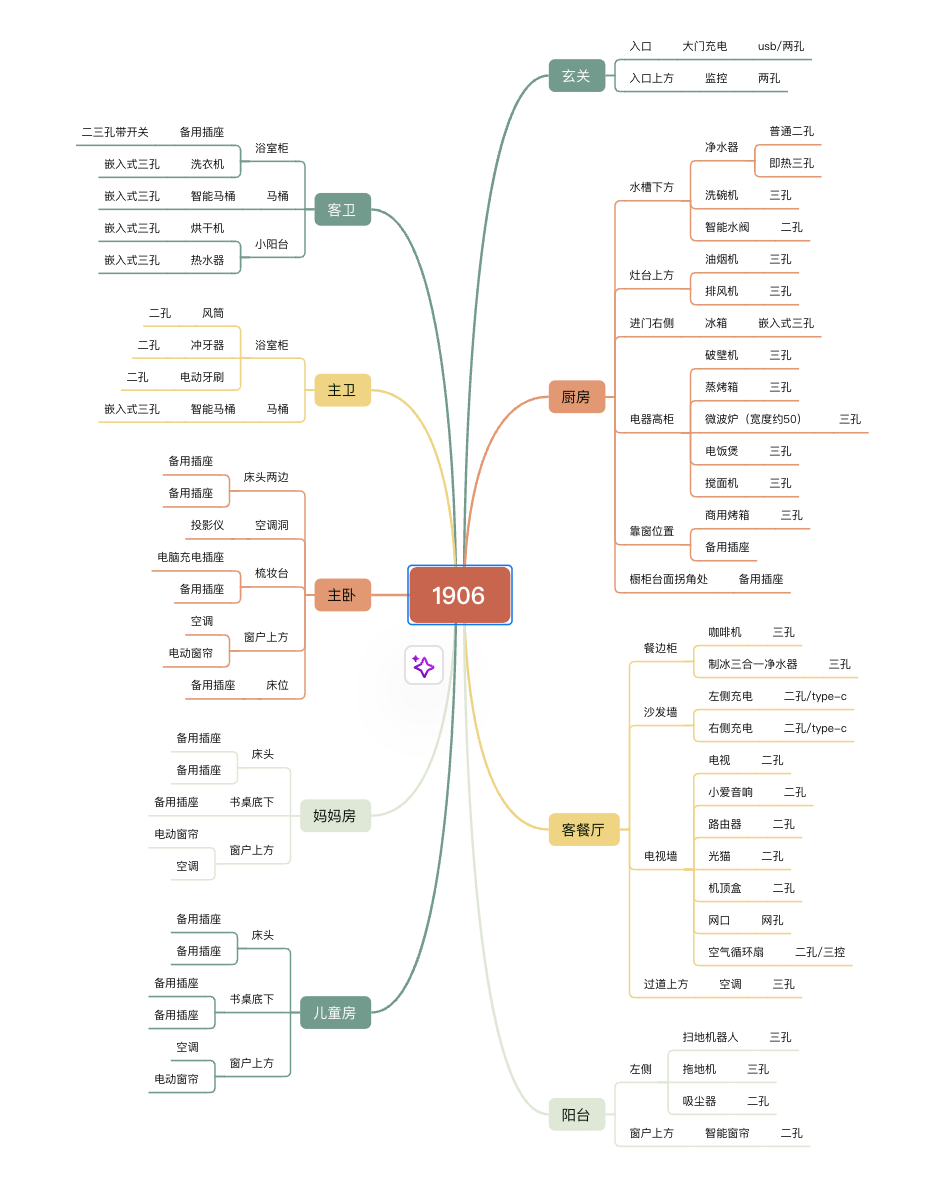

我是通过思维导图,按照自己的生活习惯,把每个空间未来可能用到的电器全部过了一遍,同时确认对应需要什么类型的插座。

尽量不要单纯去想“这里要几个插座”,而是想“以后我会在这里干什么、用什么电器”。

3️⃣ 用Excel按区域规划开关插座 📋

家电梳理完后,再通过Excel按照不同区域、不同墙面,把每个插座的大概位置和用途列出来。

这样不仅自己思路清晰,后面和设计师、装修公司沟通也会简单很多。

4️⃣ 提前找设计师复核

把自己规划的数量、位置、高度提前跟设计师过一遍,看看有没有明显不合理的地方。

⚠️ 但也不能一味听设计师的。

毕竟以后住这个房子的是自己,提前确认最大的意义,就是给自己留出足够的时间思考,而不是到了现场才临时决定。

5️⃣ 现场拿着Excel逐个定位

定位当天,我直接把Excel按空间打印出来,和装修公司一个区域一个区域核对。

插座、开关、水位、网口逐项确认,确认一个划掉一个。

既不容易遗漏,也方便最后核对数量。

6️⃣ 最后“走一遍生活” 🚶

全部定完之后不要急着结束。

按照真实生活场景,从进门、开灯、坐沙发、做饭、洗澡到睡觉,完整走一遍。

看看开关顺不顺手、插座够不够、有没有哪个地方被遗漏。

💡 提前做这些功课还有3个很实际的好处:

① 自己能提前算出全屋电位数量

听群友说,有些工长可能会多算电位。他们家就被多算了5位,还好最后发现了,不然差点多花近千元😂

② 减少“现场拍脑袋”

提前几天慢慢想,肯定比师傅站在旁边等你,当场决定这个插座装哪更靠谱。

③ 大幅减少现场沟通时间

听设计师说,大部分客户水电定位基本需要一整天。

我们当天不到4小时就全部搞定了,而且中间还沟通了不少其他方案细节✌️

🏠 最后分享一下我家的数据:

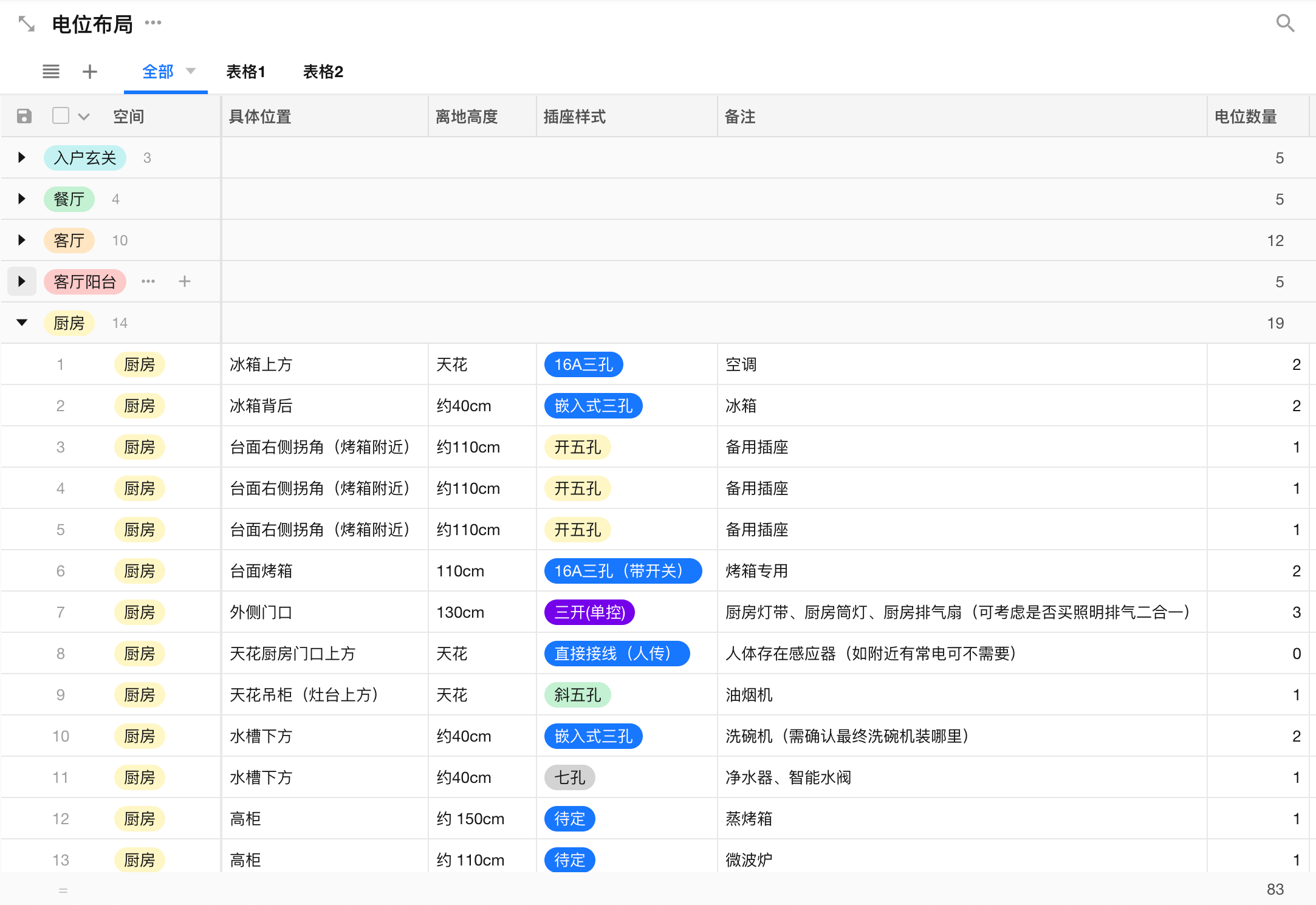

🔌 插座+人在:53个

💡 开关:8个

🌐 网络:2个

🛀 浴霸:1 个

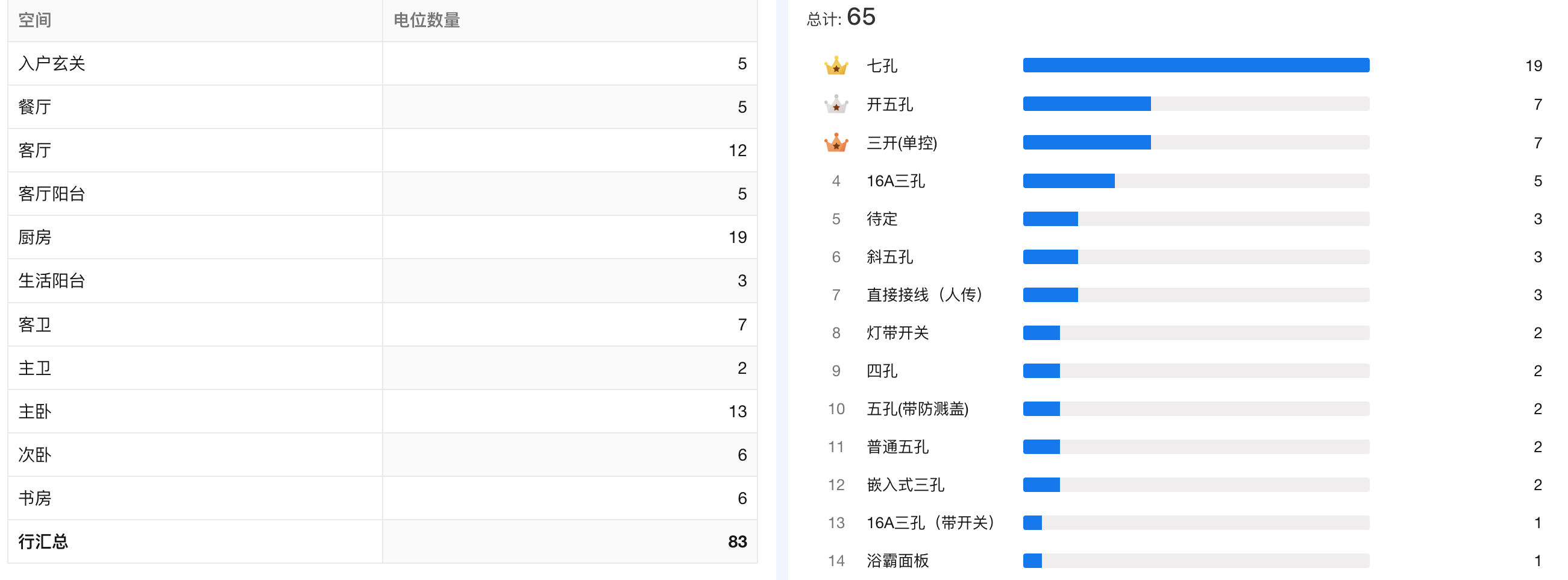

因为做了全屋智能,最终按照装修公司的电位计算方式,一共83位。

⚠️ 最后再分享一个建议:

如果条件允许,水电定位前最好把全屋定制厂家也确定下来,尤其是厨房!

让橱柜设计师提前介入,把橱柜、电器、水电位置一起确认,可以避免后面出现插座被柜体挡住、电器尺寸对不上、水位位置不合理等问题。

装修很多时候不是现场做得有多快,而是前面的功课做得够不够细😂
